關注民生 服務社會 發掘真相 傳播價值 感謝您瀏覽江蘇蘇訊網。 歡迎投稿:郵箱724922822@qq.com 客服電話:025-86163400 18061633398

11個存嚴重安全隱患和違法違規典型案例被通報

安全隱患和違法違規典型案例被通報
2020-08-17 17:18 來源: 編輯:現代快報 瀏覽量:0

(記者 張瑜)近日,江蘇省住房和城鄉建設廳發布通報稱,自6月中旬以來,由省住建廳領導帶隊分片督導各設區市專項整治推進情況,共檢查55個在建工程,發現安全隱患455條,通報了11個存在嚴重安全隱患和違法違規的典型案例,并對這11個項目下發了《建筑施工安全生產執法建議書》。

為進一步推動建筑施工安全專項整治深入開展,落實國務院安委會關于安全生產專項整治三年行動部署,抓好國務院江蘇安全生產專項整治督導組“四個清單”任務落實,確保專項整治工作取得實效,根據《關于開展住建領域安全生產專項整治督導工作的通知》(蘇建函安生〔2020〕237號),省住建廳自6月中旬以來分片督導各設區市專項整治推進情況,共檢查了55個在建工程。

通報指出,對于本次通報批評的11個案例,根據《江蘇省建筑施工安全生產標準化考評實施細則》第十六條規定,安全生產標準化評定等次一律按“不合格”處理,各設區市建設主管部門要按規定記入不良信用紀錄并督促整改,整改報告于8月25日前經所在地建設主管部門核實蓋章后報省住房城鄉建設廳。凡整改不符合要求的本省施工企業,暫扣其安全生產許可證,對外省施工企業將向所在地建設主管部門發出建議處罰函。

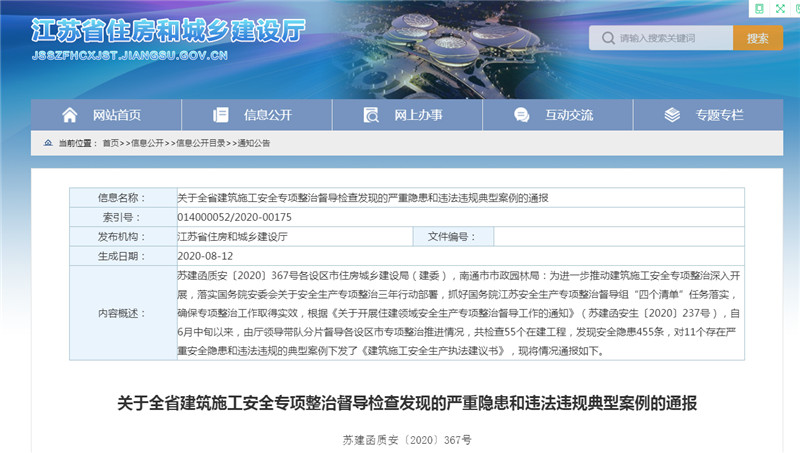

△江蘇省住建廳網站截圖

具體情況通報如下:

案例一:常州市翠竹中學原址翻建工程科技綜合樓及教學行政樓含地下室及人防地下室建設標段,建設單位為常州市翠竹中學;施工單位為常州市第一建筑集團有限公司,項目經理為王青;監理單位為常州建工項目管理有限公司,項目總監理工程師為張銘剛。

嚴重安全隱患和違法違規事實:一是開口型腳手架的兩端未設置橫向斜撐;雙排腳手架門洞桁架構造未按專項施工方案搭設;腳手架連墻件設置數量不足,架體未按方案要求與結構做可靠連接。二是高支模搭設前施工現場管理人員未對作業人員進行安全技術交底;高支模驗收記錄無量化指標。三是特種作業人員安全教育培訓流于形式,內容無針對性。四是物料提升機停層裝置失效。五是現場司索、指揮無特殊工種操作證。

案例二:常州市金壇區四季雅苑項目2號地塊項目,建設單位為常州緒陽房地產開發有限公司;施工單位為上海家樹建筑工程有限公司,項目經理為丁世楠;監理單位為常州凱聯工程監理有限公司,項目總監理工程師為楊琛亮。

嚴重安全隱患和違法違規事實:一是電梯井水平防護桿件端部未做可靠固定,防護虛設。二是鋼管復試報告規格(壁厚)與實際不符。三是施工升降機驅動電機數量、功率與安裝使用說明書不符。四是采光井部位腳手架連墻件隨意設置。

案例三:高郵市潤豐苑小區一期工程,建設單位為高郵市興韻城鎮化建設運營有限公司;施工單位為揚州市富康建設工程有限公司,項目經理為陳慶;監理單位為江蘇蘇維工程管理有限公司,項目總監理工程師為游善江。

嚴重安全隱患和違法違規事實:一是落地卸料平臺搭設高度18m,不符合JGJ80-2016高處作業規范要求。二是未設置圓盤鋸護罩、防護擋板安全裝置和傳動部位未進行防護;手持電動工具未使用專用箱(違規使用拖線板代替)。三是登高作業設施不牢固可靠;電梯井防護門下端防護不嚴密。四是現場材料堆放布局不合理,違規集中堆放地下室頂板上部。五是6#樓東南立面外腳手架搭設與方案中采用懸挑腳手架不符,未對方案進行調整。六是危大工程清單未按要求編制。七是塔機維保記錄不規范,未實施一機一檔;塔機基礎未設置擋土墻;塔機附著中間斜桿未按照說明書要求設置。八是二級箱內未見電工巡查記錄和電氣線路圖;二級箱、三級箱內漏電保護器參數偏大;二級箱、三級箱內接線不規范,未采用接線端子。九是施工升降機樓層平臺側面防護裝置與吊籠之間開口過大;升降機登機平臺與吊籠門外框之間間隙過大;升降機司機趙寬艷未見三級安全教育和書面安全技術交底。

案例四:揚中吾悅廣場S1#樓,建設單位為揚中市新城悅盛房地產開發有限公司;施工單位為江蘇先騰建設集團有限公司,項目經理為徐隨和;監理單位為江蘇三益建設監理有限公司,項目總監理工程師為郭紅兵。

嚴重安全隱患和違法違規事實:一是深基坑工程無驗收手續。二是高支模搭設方案與現場實際不符,方案按扣件式鋼管架搭設要求進行計算,而現場搭設采用的盤扣式支撐體系;搭設過程中,未見過程監管記錄、未見生產負責人履職記錄;支撐體系水平剪刀撐未與立桿連接,未設縱向剪刀撐,搭設高度大于6米后,未按要求張?jiān)O(shè)水平防墜安全網,搭設人員登高作業未系安全帶。三是高支模搭設安全技術交底不符合要求,接受交底人沒有安全員、搭設負責人參加。四是建筑起重機械安裝專項施工方案缺少針對性及可操作性;未在危大工程實施前組織對管理人員進行技術交底;附著安裝專項施工方案未組織方案技術交底;附著構件進場項目部未組織進場驗收,未能提供制造商出廠檢驗合格證;安裝完成后未按規定組織自檢。五是起重機械吊運使用的吊索具未按規定建立臺賬,未定期檢查,報廢的吊索未及時更換。六是現場二級箱內漏電保護開關漏電分?jǐn)鄷r(shí)間為0.2S、漏電動作電流為可調式(50mA-250mA)。

案例五:揚中吾悅廣場住宅首開區工程一標段,建設單位為揚中市新城悅盛房地產開發有限公司;施工單位為常州市中大建設工程有限公司,項目經理為徐凱;監理單位為江蘇三益建設監理有限公司,項目總監理工程師為郭紅兵。

嚴重安全隱患和違法違規事實:一是深基坑工程無驗收手續。二是高支模驗收手續不全,未見專家檢查記錄。三是腳手架方案無針對性,無預埋件驗收記錄,鋼管等無檢測報告。四是危大工程交底、驗收人員不符合規定。五是S-1#樓塔吊附著安裝專項施工方案審批未蓋總包單位公章;未明確具體安裝樓層及高度,附著間距直線距離(超長附著),無計算驗算、變更圖;未見方案技術交底;塔吊附墻支在剪力墻上,支撐點無驗算;附著裝置安裝不符合規定。六是未編制《高處作業防墜落專項施工方案》,未組織對登高作業人員安全教育培訓、安全技術交底,對登高設施未組織檢查驗收;現場拆模班組人員使用木梯登高作業。

案例六:宿遷市經濟技術開發區蜀星苑項目,建設單位為江蘇辛中置業有限公司;施工單位為四川基業建設工程有限公司,項目經理為張濤;監理單位為江蘇富昂建設投資有限公司,項目總監理工程師為李優。

嚴重安全隱患和違法違規事實:一是陽角處工字鋼懸挑長度超長,與方案嚴重不符,存在較大安全隱患;懸挑腳手架懸挑型鋼設置嚴重與方案和規范不符;懸挑腳手架鋼絲繩與建筑拉結方式與方案和規范不符。二是基坑坡面噴漿未按照方案要求使用鋼筋網;基坑邊坡坍塌未按照應急預案采取措施處理。三是保護零線未用黃綠雙色作為顏色標記;未規定進行臨時用電定期檢查并填寫記錄。四是塔吊銷軸聯接不符合規范要求;塔式起重機頂部高度大于30m且高于周圍建筑物未安裝障礙指示燈;升降機平臺門設置不符合規范要求。五是洞口未采用蓋板覆蓋。

案例七:宿遷市宿豫區御江山花園項目,建設單位為宿遷恒峰置業有限公司;施工總承包單位為南通恒峰建設集團有限公司,項目經理為吳志峰;監理單位為南通正元建設工程管理有限公司,項目總監理工程師為王波。

嚴重安全隱患和違法違規事實:一是懸挑腳手架下方一根懸挑工字鋼缺失;懸挑腳手架部分鋼絲繩未及時張拉;懸挑腳手架連墻件與建筑拉結方式與方案不符。二是懸挑梁根部壓環螺母未擰緊;懸挑鋼平臺懸挑梁下?lián)鯄K與建筑結構存在較大空隙。三是配電系統未采用同一種接零保護方式;總配電箱中漏電保護器的額定漏電動作電流與額定漏電動作時間的乘積大于30mA•s。四是無靈敏的防護圍欄門連鎖保護裝置;升降機平臺門設置不符合規范要求(間隙、插銷安裝位置);升降機導軌架連接螺栓固定螺母無防松措施;附墻架間距、最高附著點以上導軌架的自由高度超過說明書要求;未安裝靈敏有效的上極限開關;升降機驅動板及附著裝置連接銷軸未裝止動開口銷。五是監理方案審查未加蓋執業印章。

案例八:盱眙縣金鶯盛世佳園項目,建設單位為金湖縣國云房地產開發有限公司盱眙分公司;施工單位為江蘇豐勤建設工程有限公司,項目經理為毛建才;監理單位為鎮江江大工程建設監理有限責任公司,項目總監理工程師為孫仕軍。

嚴重安全隱患和違法違規事實:一是腳手架方案論證修改后,專家組長未履行簽字手續,方案審批程序不正確;12#樓腳手架多處缺少掃地桿;11#樓商鋪與住宅交界處多處立桿懸空;11#樓附墻拉結末按照方案設置兩步兩跨,局部用鋼絲繩代替拉結。二是多處臨邊防護未搭設;電梯井防護不規范。三是施工單位、項目部檢查記錄不完善。四是施工升降機自由端懸高超說明書要求;施工升降機層門插銷設置錯誤;施工升降機控制臺無標識;施工升降機未掛使用登記證;施工升降機側面防護裝置與吊籠間隙過大。五是貨用施工升降機架體底部圍欄缺損;貨用施工升降機無可靠防護頂板;貨用施工升降機吊籠門低于1.8米;貨用施工升降機側面未全高封閉;貨用施工升降機最上一道附著非原廠,普通鋼管代替。六是三級箱漏保參數偏大,無隔離開關;三級箱門、箱體未做電氣連接。

案例九:淮安市運河上城二期項目1#、2#、3#、4#、5#、6#樓,建設單位為淮安市城改置業有限公司;施工單位為江蘇淮陰建設工程集團有限公司,項目經理為李興清;監理單位為江蘇地元項目管理有限公司,項目總監理工程師為許愛國。

嚴重安全隱患和違法違規事實:一是1#樓頂層樓面施工無臨邊防護;部分洞口防護不到位。二是現場大量木模板堆放處消防器材配備不到位。三是4#樓腳手架東北側局部變形,附墻拉結點未按照方案設置雙扣件,局部缺主立桿;腳手架方案審批表未提供;6#樓第一次懸挑層馬槽防護不到位,部分點位未按照方案設置懸挑梁鋼絲繩,無腳手架驗收記錄。四是施工單位項目部檢查記錄未提供。五是塔機維修記錄未整改閉合;塔機附著裝置銷軸開口銷安裝不規范;塔機附著距離超說明書要求。

案例十:南通R19014地塊項目一標段,建設單位為南通潤騰房地產開發有限公司;施工單位為麥田建設工程(上海)有限公司,項目經理為石炆輝;監理單位為南通市東大建設監理有限公司,項目總監理工程師為黃興。

嚴重安全隱患和違法違規事實:一是安全臺賬建立不全。二是電梯井、通風井(8-10層)等洞口未防護。三是外架部分腰桿缺失,外挑網未澆圈設置。四是塔機未設置專用電箱,采用二級箱直接供電;廢棄吊鉤放置在駕駛室平臺上;配重塊未可靠固定連接;主卷揚機鋼絲繩亂繩;少數開口銷使用不規范。

案例十一:東臺市翡翠雅居1-3#、5-8#樓及地下車庫,建設單位為東臺恒冠置業有限公司;施工單位為江蘇徐新建設集團有限公司,項目經理為張佳煒;監理單位為南京旭光建設監理有限公司,項目總監理工程師為徐新平。

嚴重安全隱患和違法違規事實:一是施工升降機安裝人員高空作業未系安全帶。二是3#塔機附墻未經檢測使用;5#樓主體影響3#塔機自由旋轉;3#塔機基礎積水嚴重。三是臨時用電保護接零未接。四是鋼筋機械未設置操作防護棚。五是腳手架連墻件未按照方案設置;腳手架架體與建筑物之間無水平防護措施;懸挑鋼梁斜拉桿未按照方案設置。六是局部電梯井未設置防護措施;建筑物、基坑臨邊未設置防護措施。七是文明施工較差,現場主要道路積塵較多,清掃不及時;現場材料堆放無序,臟亂差。

原文地址:http://www.xdkb.net/p1/110781.html
江蘇蘇訊網客服:025-86163400
【責任編輯:陸超】

江蘇蘇訊網版權及免責聲明:凡本網注明“來源:XXX(非江蘇蘇訊網)”的作品,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不代表本網贊同其觀點和對其真實性負責。 如因作品內容、版權和其它問題需要同本網聯系的,本網按規定給予一定的稿費或要求直接刪除,請致電025-86163400 ,聯系郵箱:724922822@qq.com。

圖片新聞
熱點資訊
熱點聚焦
