“連淮揚鎮”鎮江段橫山牽引站送電投運

2020-07-26 09:42 來源: 編輯:現代快報 瀏覽量:0

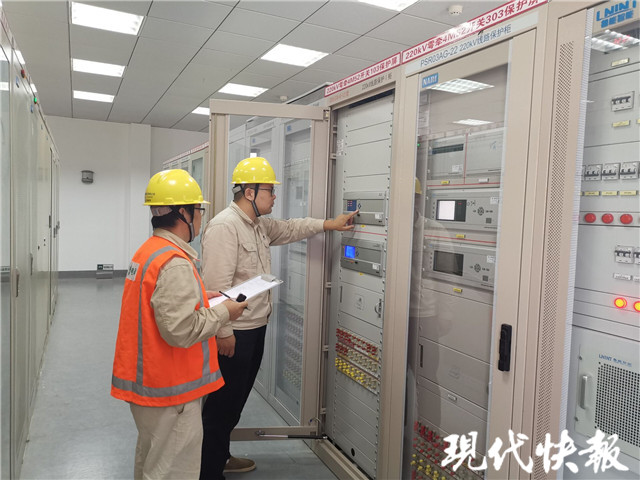

(通訊員 耿軍平 記者 曹德偉)7月25日上午,國網鎮江供電公司變電運維人員完成220千伏辛牽4M51線倒閘操作,此舉標志著“連淮揚鎮”鐵路鎮江段220千伏配套線路工程成功送電,滿足了南京鐵路樞紐工程建設指揮部要求橫山牽引站8月前送電投運條件。

“連淮揚鎮”鐵路鎮江段橫山牽引站則由鐵路部門于2018年11月投資建設,建成投運后將滿足高鐵正常運營需要,保證鐵路供電可靠性。

為保障橫山牽引站高效投運,2019年3月,鎮江供電公司開展牽引站配套工程建設,涉及57基鐵塔及40.6公里220千伏架空線路。

鎮江供電公司建設部主任陳伯勝介紹,施工期間,該工程需跨越京滬高鐵4次,在鎮江歷史上尚屬首次。“要借助無人機架設高壓線路,為保障施工安全,選擇了高鐵的‘天窗’時間——零點至四點。此外,還要檢查接地措施是否完善、燈光照射角度是否到位、繩索路徑是否準確、挑線高度是否足夠等細節,架線過程中還要留意弧垂,弧垂大容易碰到鐵路接觸網,雖然深夜施工鐵路早已停運,但依舊要保持與接觸網五米以上的安全距離。”陳伯勝說。

據悉,橫山牽引站投運前夕,恰逢梅雨天氣,連日雨水給現場施工、驗收等工作帶來阻礙。面對不利因素,鎮江供電公司細化施工計劃到天,分解施工任務到人,采用工作倒排方式,合理利用時間,彌補年初受疫情影響耽擱的工期。此外,輸電、變電、調度等部門隨工驗收,進一步壓縮工期近一個月,提高了施工各環節驗收效率,確保工程“零缺陷”竣工,全面助力“連淮揚鎮”鐵路11月正式通車。

(耿軍平供圖)
